Googleが「100時間もつ巨大電池」でデータセンターの電力問題に挑む

鉄空気電池からデータセンターへエネルギーが流れる様子を描いたイラスト。ダークブルーの背景に、左側に元素記号Feが入った緑色に発光するバッテリー、右側にデータセンターの建物が配置され、中央に「Googleが『100時間もつ巨大電池』でデータセンターの電力問題に挑む」の記事タイトル

生成AIの普及で、データセンターの電力消費は急増している。各社が頭を悩ませるなか、Googleが打ち出したのは「電力網にクリーンな電源を丸ごと足す」という力技だった。

2026年2月、Googleはミネソタ州Pine Islandに新しいデータセンターを建設すると発表した。地元の電力会社Xcel Energyと手を組み、系統に1.9GW(ギガワット)ものクリーン電源を新たに追加する。しかも、その目玉は「100時間連続で放電できる巨大な電池」だ。

目次

まず押さえたい全体像

追加する1.9GWの内訳は、風力が1,400MW、太陽光が200MW、そして長時間蓄電が300MW。発電と蓄電をワンセットにしている点がポイントになる。

長時間蓄電を担うのは、Form Energyが開発した鉄空気電池(iron-air battery)だ。容量は300MW・30GWhで、フル充電すれば100時間にわたって電力を供給できる設計になっている。

鉄空気電池の仕組みは、ごく大ざっぱに言えば「鉄がさびる・さびを戻す」という化学反応で電気を出し入れするものだ。リチウムイオン電池と比べるとエネルギー効率は劣るが、原材料が安い鉄なのでコストを大幅に下げられる可能性がある。

1.9GWクリーン電源の内訳
電源 容量 役割
風力 1,400MW 主力の発電源
太陽光 200MW 日中の発電を補完
鉄空気電池 300MW / 30GWh 100時間の長時間蓄電

「既存の利用者にツケを回さない」仕組み

今回の発表で見逃せないのは、技術よりもむしろお金の流れだ。

大規模なデータセンターが地元に来ると、発電所や送電網の増強が必要になる。問題は「その費用を誰が払うのか」だ。既存の電気利用者の料金に上乗せされれば、当然反発が出る。

Xcel Energyはこの点を明確にしていて、追加コストはGoogleが負担する設計だと説明している。系統の増強費用についても同様だ。

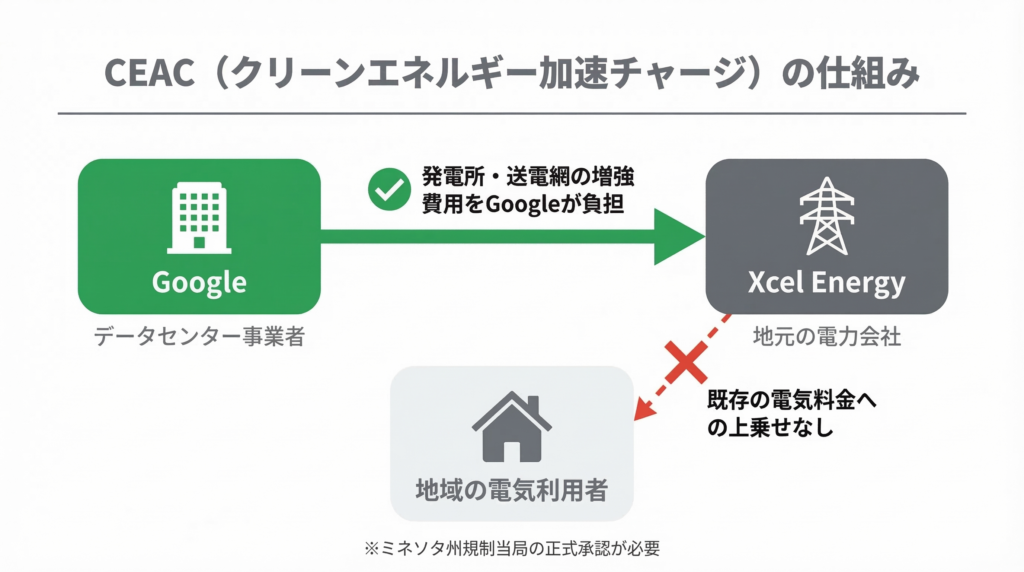

CEAC(クリーンエネルギー加速チャージ)の仕組みを示すフロー図。Google、Xcel Energy(電力会社)、地域の電気利用者の3者の関係を表している。発電所・送電網の増強費用はGoogleからXcel Energyへ支払われ、既存の電気利用者の料金には上乗せされない構造。
CEACの費用負担の流れ。増強コストはGoogleが引き受け、既存の電気料金には転嫁しない

なお、今回の契約もミネソタ州の規制当局による正式な承認が必要だと明記されている。

巨大電池と小型電池の「二刀流」

もうひとつ注目したいのが、Googleが同時に進めるCapacity*Connectという取り組みだ。こちらには5,000万ドル(約75億円)を投じ、分散型の小型電池を各地に配置する。

つまり、30GWhという超大型の電池と、あちこちに点在する小さな電池群を同時に動かす構想になっている。

巨大電池と小型電池の役割分担
大型電池(30GWh) 小型電池(分散配置)
規模 30GWhの超大型 各地に点在する小型群
役割 天候不順が数日続く場面で系統全体を支える 送電線が混雑しやすいポイントをピンポイントで助ける
イメージ 「面」で支える守り 「点」で支える守り

役割がきれいに分かれているわけだ。

リチウムイオンでは足りない領域

「蓄電池ならリチウムイオンがあるじゃないか」と思うかもしれない。たしかに、数時間のピーク需要をならしたり、昼間の太陽光を夜に回したりする用途ではリチウムイオン電池が圧倒的に強い。

ただ、風が止まり曇天が続くような「数日単位の穴」を埋めるには、リチウムイオンだけでは厳しい。100時間級の蓄電があれば、再生可能エネルギー中心の電力網でも「数日間の悪天候」を乗り越えられる可能性が出てくる。

データセンターのように24時間365日止められない施設にとって、この安心感は大きい。

日本への示唆——技術より「段取り」が効く

この事例を日本の文脈で考えると、鉄空気電池そのものの技術的な優劣よりも、「追加コストを誰がどう負担するか」「規制当局にどう説明するか」という段取りのほうが重要になる。

電池・再エネ・送電網という三つの領域をまたいで、調達と許認可を一体的に進められる人材やチームがいるかどうかが、案件を前に動かせるかどうかの分かれ目になりそうだ。

まとめ

今回の発表で最も意味があるのは、Googleが「100時間」という具体的な要件を大規模契約に盛り込んだことだ。データセンターの電力調達は、もはや「どれだけの量を確保するか」だけでは済まない。「必要なときに何時間もつか」という時間軸が、これからの電力調達の新しい物差しになっていく。
